جاگذاری حلقه ردیف دوم دیواره نیروگاه دوم هستهای بوشهر

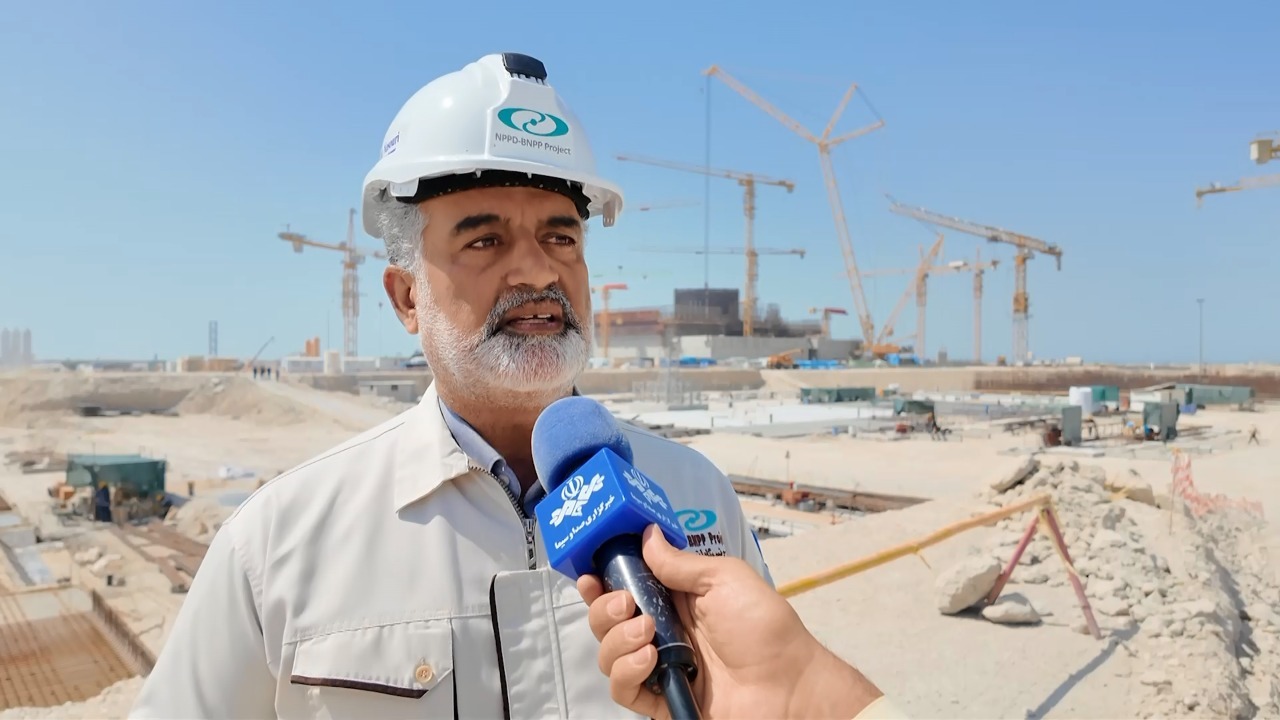

به گزارش توز، رئیس کارگاه واحدهای دوم و سوم نیروگاه هستهای بوشهر در نزدیکی نیروگاههای هستهای در دست ساخت در گفتوگوی اختصاصی با خبرنگار صداوسیما گفت: بر پایه برنامهریزیهای ساخت واحدهای دوم و سوم نیروگاه هستهای در بوشهر، از هفته گذشته تجهیزات اصلی و حلقه دوم رآکتور واحد دو را نصب کردیم.
بهلول محبی افزود: این ردیف حلقه بهطول ۱۱ متر و دارای ۱۲ قطعه است که ۴۷ تن وزن دارد؛ تا کنون ۳ قطعه آن نصب شده و تا ۲۰ روز آینده همه ۱۲ قطعه نصب خواهند شد.
او اضافه کرد: این حلقهها بدنه اصلی رآکتور را تشکیل میدهند که این بدنه محفظه، دربرگیرنده و نگهدارنده تجهیزات اصلی نیروگاه اتمی یعنی رآکتور، پمپ مدار اول، مولد بخار و دیگر تجهیزات است و بر پایه بایستههای ایمنی و استانداردهای جهانی در بهرهبرداری از نیروگاههای اتمی ساخته میشود.
بهگفته محبی، حلقهها در کارگاه کناری نیروگاه و با دانش ایرانیان یا ساخته و یا قطعات سفارش دادهشده سرهمبندی شدهاند.
رئیس کارگاه واحدهای دوم و سوم نیروگاه هستهای بوشهر بیان کرد: همزمان بیشتر تجهیزات داخلی محفظه مانند حفاظ حرارتی تله دیگ مذاب و نگهدانده پایینی چاهک رآکتور واحد نیز همزمان نصب شد.
بهلول محبی گفت: بر پایه برنامهریزیهای سال ۲۰۲۵، تا زمستان امسال حلقه سوم واحد دوم نیز جاگذاری میشود. همچنین تا آن زمان حلقه اول واحد سوم نصب خواهد شد.
مجری واحدهای دوم و سوم نیروگاه هستهای بوشهر هم هنگام جاگذاری قطعههای حلقه دوم به خبرنگار صداوسیما گفت: پیشرفت کار بر پایه پیشبینیها در دست انجام است و بر اساس زمانبندی بهپیش میرویم.
مسعود نصوری درباره تجهیزات ساخت نیروگاه هم گفت: برخی تجهیزات را شرکتهای ایرانی ساختهاند که در حال ورود به کارگاه است؛ برخی تجهیزات را شرکتهای دانشبنیان کشور سازماندهی کردهاند که آنها را میسازند و برخی تجهیزات نیز سفارشگذاری شده و وارد کارگاه میشوند.
او اضافه کرد: قراردادها همه فعال هستند و نیروی انسانی مورد نیاز نیز با آزمون جذب شده و در حال آموزش هستند تا وارد کار شوند. اکنون نیروی کار در همهجای این طرح مهم در سه شیفت فعال هستند و کار میکنند.
نصوری افزود: نیروگاههای هستهای دوم و سوم ایران تا پایان برنامه هفتم پیشرفت باید به بهرهبرداری برسند.
مجری واحدهای دوم و سوم نیروگاه هستهای بوشهر همچنین خبر داد که تأمین منابع مالی این طرح انجام شده و تخصیص بهموقع آن میتواند روند پیشرفت طرح را حفظ کند.
